Start voorbereidende werkzaamheden “Spooruitbreiding Zwolle-Herfte”
Nieuws
Vanaf maandag 17 september start de aannemerscombinatie VolkerRail en Van Hattum en Blankevoort in opdracht van ProRail met diverse voorbereidende werkzaamheden voor de “Spooruitbreiding Zwolle-Herfte”. Het werk wordt uitgevoerd ter hoogte van de Koggelaan, de Oostzeelaan, de Zuiderzeelaan en het terrein bij de opstelsporen ter hoogte van Hogeschool Windesheim. De aannemer richt onder andere een bouwterrein in aan de noord- en zuidzijde van de Koggelaan en bouwt een tijdelijke brug over de fietstunnel in de Koggelaan voor het bouwverkeer.
Spoorverdubbeling, bouw dive-under en vernieuwing RGS-terrein
Vanaf medio 2019 start de aannemer met het van twee naar vier sporen verdubbelen van het spoor tussen station Zwolle en de splitsing bij Herfte. Bij Herfte komt een dive-under zodat de treinen naar Emmen en richting Meppel elkaar in de toekomst ongelijkvloers kunnen kruisen. Ook de vernieuwing van het opstelterrein voor de treinen (bij campus Hogeschool Windesheim) is onderdeel van het project "Spooruitbreiding Zwolle-Herfte". Ter voorbereiding op dit laatste projectonderdeel start de aannemer vanaf maandag 17 september met voorbereidende werkzaamheden zoals in de tabel hieronder aangegeven.
Periode / werktijden | Omschrijving werkzaamheden |
---|---|
ma 17 t/m vr 21-9 | Kappen enkele bomen langs het spoor en langs de Koggetunnel |
ma 24-9 t/m vr 5-10 | Plaatsen tijdelijke brug over fietstunnel Koggelaan voor bouwverkeer en aanleg van tijdelijke bouwwegen om kruising fiets- en bouwverkeer te voorkomen |
ma 24-9 t/m vr 5-10 | Inrichten van bouwterreinen ten noorden en zuiden van de Koggelaan: terreinen worden afgeschermd met hekken voor de veiligheid van derden |
ma 24-9 t/m 5-10 | Aanleg tijdelijk fietspad naar Zuiderzeelaan in verband met bouwlogistieke route en aanleg tijdelijke bouwweg en bouwterrein |
Werkzaamheden 5 t/m 8 oktober
Op vrijdag 5 oktober vanaf 01.00 uur in de nacht tot en met maandag 8 oktober 07.00 uur werkt de aannemer dag en nacht aan de sporen op het opstelterrein. Daarna volgt een lange periode van werken overdag tot uiterlijk 19:00 uur. Het gaat om de volgende werkzaamheden:
- Opbreken oude sporen en wissels
- Slopen en aanpassen van de bovenleiding
- Installeren van bemalingspompen voor de regulering van het grondwater
- Installeren tijdelijke bouwoverweg voor het bouwverkeer
- Verwijderen van oude lichtmasten
- Bouwen van het nieuw opstelterrein voor treinen

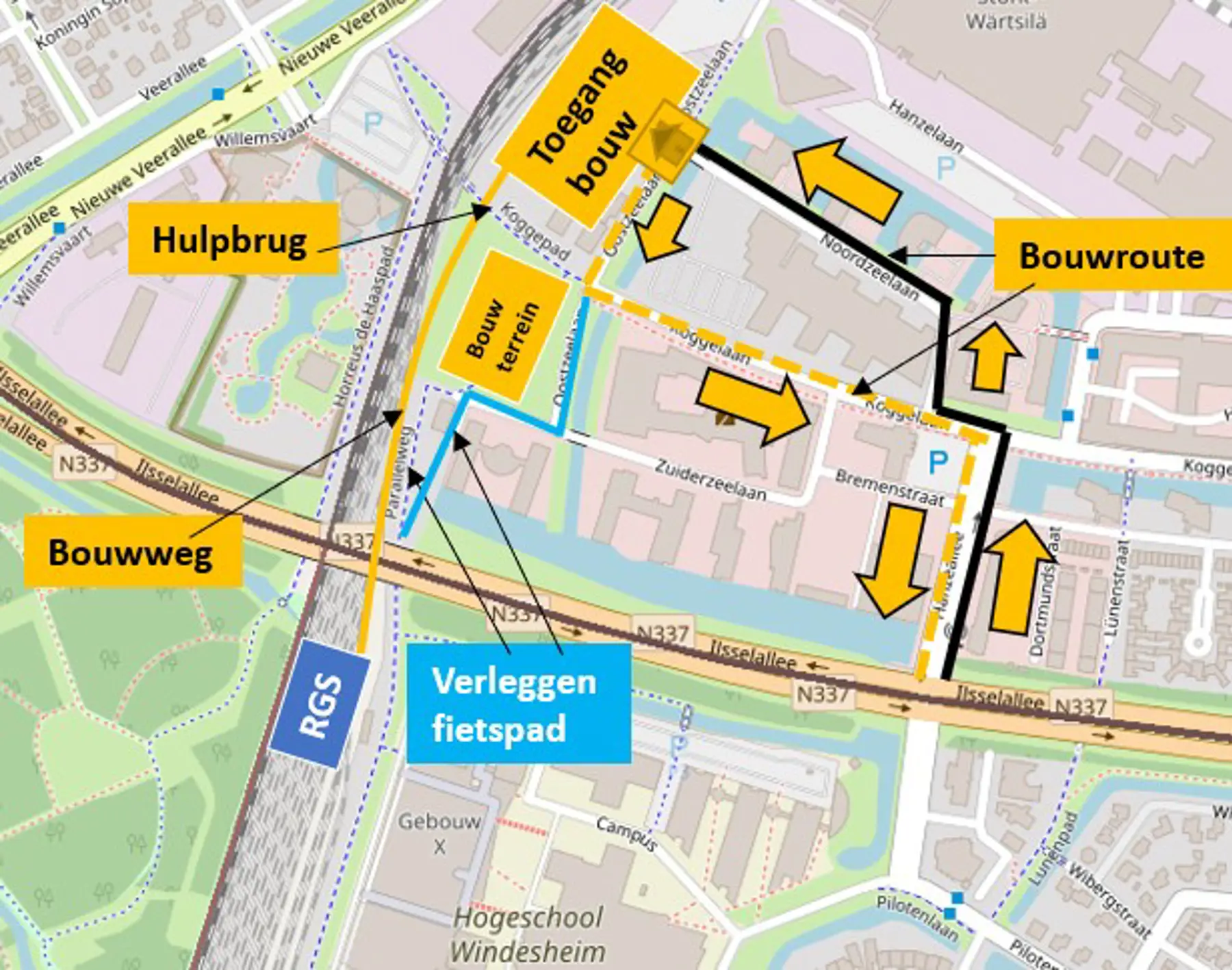

Bouwverkeer op Hanzeland
In de periode dat de aannemer de voorbereidende werkzaamheden uitvoert en ook daarna zal er veel bouwverkeer in de omgeving van de Koggetunnel en op Hanzeland rijden voor het aan- en afvoeren van oude materialen en grond. Daar waar het bouwverkeer het reguliere verkeer kruist, zijn in afstemming met de gemeente verkeersmaatregelen getroffen. Op de afbeelding hieronder ziet u hoe het bouwverkeer gaat rijden.
